PV de réception de chantier : réserves, délais, garanties

Par · 2 octobre 2026 · 13 min de lecture

› Litiges et garanties › PV de réception de chantier : réserves, délais, garanties
L’essentiel

Le PV de réception de chantier est l’acte par lequel vous acceptez les travaux, avec ou sans réserves (article 1792-6 du Code civil). Sa date fait partir la garantie de parfait achèvement d’un an, la garantie de bon fonctionnement de deux ans et la décennale. Tout défaut visible que vous n’écrivez pas ce jour-là est réputé accepté. Comptez une à deux heures de visite, des réserves précises et un exemplaire signé par chacun.

Le PV de réception de chantier est la dernière feuille que vous signez avec votre artisan, et c’est celle qui compte le plus. Tant qu’elle n’existe pas, les garanties légales ne courent pas. Une fois signée, chaque défaut visible qui n’y figure pas devient votre problème. La visite se prépare donc comme un état des lieux de sortie, pièce par pièce, devis en main.

Ce que le PV de réception engage, juridiquement

Le Code civil tient la définition en une phrase : la réception est « l’acte par lequel le maître de l’ouvrage déclare accepter l’ouvrage avec ou sans réserves ». Le maître de l’ouvrage, c’est vous, le client. L’article 1792-6 ajoute qu’elle intervient à la demande de la partie la plus diligente, artisan ou client, et qu’elle est toujours prononcée contradictoirement : les deux parties présentes, ou au moins convoquées.

Le procès-verbal est la trace écrite de cet acte. Sa signature produit quatre effets :

  • la garde du logement repasse de l’entreprise au client ;
  • les défauts apparents non réservés sont considérés comme acceptés ;
  • les trois garanties légales démarrent, toutes à la même date ;
  • le solde du prix devient en général exigible, selon votre devis.
Ce qui n’est pas écrit est accepté

France Rénov’, le service public de la rénovation, le dit sans détour : tout ce qui n’est pas consigné dans les réserves est considéré comme accepté. Une rayure sur un carreau ou une porte qui frotte, vues ce jour-là et non notées, ne se réclament plus.

Le PV de réception est-il obligatoire ?

Pour des travaux commandés par un particulier, aucun texte n’impose un écrit. France Rénov’ présente la réception comme « non obligatoire mais fortement recommandée ». Sans PV, la réception existe quand même, mais sous une forme que vous ne maîtrisez pas.

La Cour de cassation l’a rappelé le 18 avril 2019 (troisième chambre civile, n° 18-13.734) : la prise de possession de l’ouvrage et le paiement des travaux font présumer la volonté du client de le recevoir. Vous emménagez dans la cuisine refaite et réglez la facture ? Réception tacite, sans aucune réserve. À défaut d’accord, le juge peut aussi prononcer une réception judiciaire, à la date où l’ouvrage était en état d’être reçu.

Forme de réception Comment elle naît Date retenue Ce que vous risquez
Expresse, avec PV Visite commune et signature Celle écrite sur le PV Rien, si les réserves sont complètes
Tacite Prise de possession et paiement Discutée, souvent celle du paiement Aucune réserve écrite, date contestable
Judiciaire Demande au tribunal après un conflit Fixée par le juge Délais de procédure, frais d’expertise
Les trois formes de réception reconnues pour des travaux de bâtiment. Seule la réception expresse vous laisse fixer la date et la liste des réserves.

Les délais qui démarrent le jour de la signature

Tous les compteurs partent de la date de réception écrite sur le procès-verbal. Pas de la fin des travaux, ni de la facture. Voici chaque échéance, ce qu’elle couvre et ce que vous devez faire avant qu’elle tombe.

Échéance Ce qui joue Ce qu’elle couvre Ce que vous devez faire Texte
Jour J Réception Les défauts visibles le jour de la visite Les écrire en réserves sur le PV Code civil, art. 1792-6
J + 1 an Parfait achèvement Les réserves, et tout désordre apparu ensuite Notifier par écrit chaque nouveau défaut avant l’échéance Code civil, art. 1792-6
J + 1 an Retenue de garantie 5 % du prix au plus, si le contrat la prévoit S’y opposer par lettre recommandée motivée avant l’échéance Loi n° 71-584 du 16 juillet 1971
J + 2 ans Bon fonctionnement Équipements démontables : robinetterie, radiateurs, volets roulants Signaler la panne à l’entreprise par écrit Code civil, art. 1792-3
J + 10 ans Décennale Dommages touchant la solidité ou rendant le logement impropre à son usage Déclarer le sinistre à l’entreprise et à son assureur Code civil, art. 1792 et 1792-4-1
Les échéances qui partent de la date du procès-verbal de réception, délais légaux au 2 octobre 2026.

Deux précisions évitent des déceptions. La levée des réserves ne remet pas les compteurs à zéro : une réserve levée au bout de quatre mois laisse huit mois de parfait achèvement, pas douze. Et quand plusieurs entreprises interviennent, chacune signe son propre PV : le plombier réceptionné le 3 mars et le carreleur le 20 mars n’ont pas les mêmes échéances. Le contenu de chaque garantie est détaillé dans notre page sur la décennale, la biennale et le parfait achèvement.

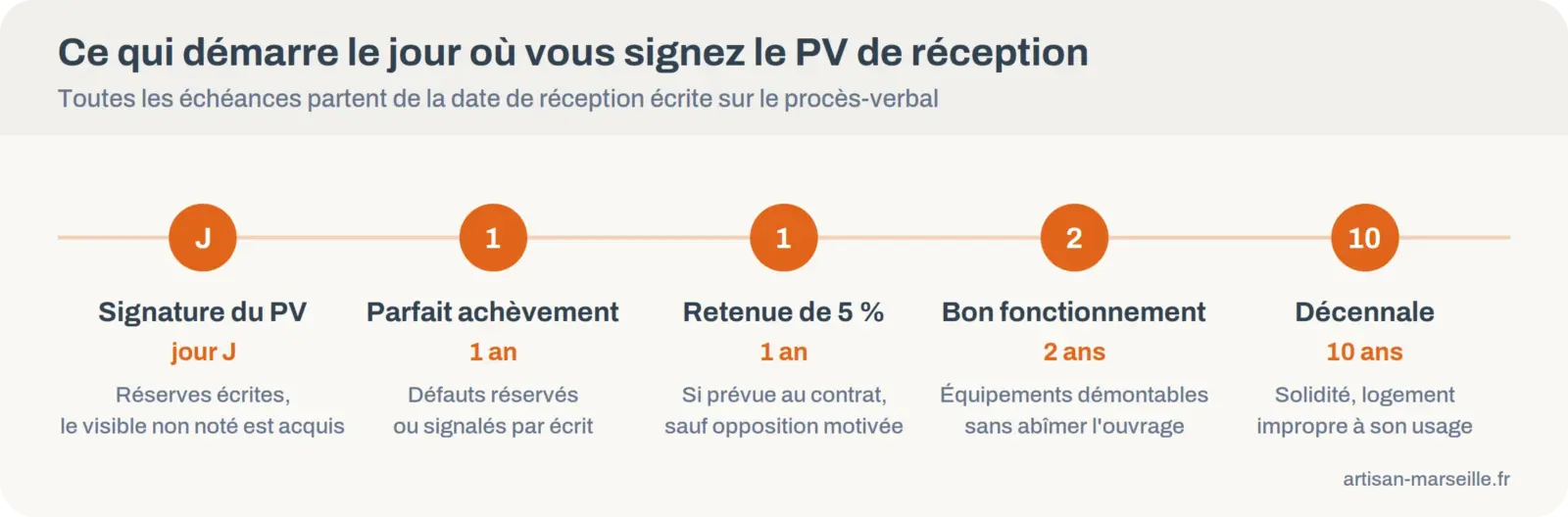

Frise des échéances qui démarrent à la signature du PV de réception : jour J, parfait achèvement et retenue de garantie à un an, bon fonctionnement à deux ans, décennale à dix ans
Les cinq échéances à reporter dans votre agenda le jour où vous signez.

Préparer la visite de réception

France Rénov’ compte une à deux heures de visite pour un logement. Fixez la date par écrit, en plein jour, et refusez la visite expédiée à 18 heures entre deux chantiers.

À emporter :

  1. le devis signé et ses avenants, pour cocher chaque poste ;
  2. les photos prises pendant le chantier, surtout celles des réseaux avant fermeture des cloisons ;
  3. une lampe torche, un niveau, un mètre, un testeur de prise, un seau et du papier essuie-tout ;
  4. l’attestation d’assurance décennale de l’entreprise.

Eau et électricité doivent être remises en service : on ne réceptionne pas une plomberie sans eau. Si un doute subsiste sur l’entreprise elle-même, refaites les cinq contrôles d’un artisan à Marseille avant de signer.

Bâti ancien marseillais : deux pièges

Dans le centre ancien, les enduits et plâtres neufs posés sur des murs de pierre sèchent pendant des semaines. Une auréole ou une trace de salpêtre visible le jour de la visite se réserve, même légère, photo à l’appui. Pour les fenêtres neuves, le vrai test est un jour de mistral : un sifflement constaté après la réception se signale par écrit, dans l’année de parfait achèvement.

Que contrôler, corps de métier par corps de métier ?

Il s’agit de vérifier que ce qui est livré fonctionne et ressemble au devis.

Plomberie. Ouvrez chaque robinet deux minutes, eau chaude puis froide. Glissez du papier essuie-tout sous chaque siphon : la moindre goutte se voit. Remplissez et videz la baignoire, tirez chaque chasse d’eau trois fois. Une odeur d’égout trahit un siphon mal posé.

Électricité. Testeur dans chaque prise, chaque interrupteur actionné. Au tableau, appuyez sur le bouton « test » de chaque interrupteur différentiel : il doit couper. Circuits repérés, aucun fil qui dépasse.

Menuiseries. Ouvrez, fermez, verrouillez chaque ouvrant. Coincez une feuille de papier dans la fenêtre fermée : si elle glisse sans résistance, le joint ne porte pas.

Carrelage. Tapotez les carreaux avec un manche de tournevis : un son creux signale un carreau mal collé, qui finira par casser. Dans une douche de plain-pied, videz un seau d’eau : elle doit filer vers la bonde sans flaque.

Peinture. Promenez la lampe à plat contre le mur : la lumière rasante fait ressortir traces de rouleau et reprises.

Chauffage. Chaque radiateur doit chauffer. Faites-vous expliquer le réglage et réclamez les notices.

Six cartes de contrôles à faire pendant la visite de réception : plomberie, électricité, menuiseries, carrelage, peinture et chauffage
La check-list de visite, à garder sur votre téléphone le jour de la réception.

Rédiger des réserves qui tiennent

Une réserve oblige l’entreprise à reprendre et prouve que le défaut existait le jour J. Quatre règles :

  • localiser : la pièce, le mur, l’élément ;
  • décrire un constat, pas une impression, avec un numéro de photo ;
  • dire ce qui est attendu : reprise, remplacement, réglage, pose manquante ;
  • fixer une date de levée, que l’article 1792-6 laisse au commun accord des parties.
Réserve floue Réserve exploitable
Peinture à reprendre Chambre 2, mur côté fenêtre : traces de rouleau en lumière rasante sur environ 1 m² (photo 4). Reprise d’une couche avant le 15 novembre.
Problème de carrelage Salle de bains, sol, troisième rangée depuis la porte : deux carreaux sonnent creux (photo 7). Dépose et repose avant le 15 novembre.
Fenêtre défectueuse Séjour, fenêtre gauche : l’ouvrant frotte en partie haute et le verrouillage force (vidéo 2). Réglage avant le 31 octobre.
Finitions incomplètes Couloir : plinthes non posées sur 4 mètres, prévues au poste 12 du devis. Pose avant le 31 octobre.
Quatre réserves réécrites : un lieu, un constat, une preuve, une action, une date.

Ce qui n’est pas fini se réserve aussi : un poste absent, des cache-prises manquants. Numérotez réserves et photos.

Mentions à faire figurer sur le procès-verbal

L’entreprise apporte souvent son modèle de PV. Relisez-le et complétez-le. Un procès-verbal solide comporte :

  • l’identité des deux parties, avec le SIRET de l’entreprise ;
  • l’adresse du chantier et la nature des travaux ;
  • la référence et la date du devis signé et de chaque avenant ;
  • la date de la visite et la date d’effet de la réception ;
  • la décision : sans réserve, avec réserves, ou refus motivé ;
  • la liste numérotée des réserves et leurs délais de levée ;
  • le cas échéant, la retenue de garantie prévue au contrat ;
  • la signature des deux parties sur chaque page.

Ces mentions répondent à celles du devis, qui fixe ce que l’entreprise devait livrer. Si le vôtre était incomplet, notre guide sur les mentions obligatoires d’un devis de travaux aide à reconstituer ce qui était dû. Repartez avec votre exemplaire signé, jamais avec la promesse d’un envoi par e-mail.

Plaquiste lissant un enduit sur des plaques de plâtre dans un logement en rénovation
Un enduit en cours sur des plaques de plâtre : à ce stade, rien ne se réceptionne. La visite se fait sur des murs finis et secs. Photo : Tima Miroshnichenko, Pexels.

Lever les réserves, puis solder

La loi ne fixe pas de délai de reprise, d’où l’intérêt d’une date écrite à côté de chaque réserve. Une fois les reprises faites, contre-visite, puis procès-verbal de levée des réserves, réserve par réserve. Une reprise à moitié faite laisse la réserve ouverte.

Si l’entreprise ne revient pas, l’article 1792-6 prévoit qu’après une mise en demeure restée sans effet, les reprises peuvent être confiées à une autre entreprise, aux frais et risques de la défaillante. En pratique, récupérer la somme suppose un accord ou un jugement. Surveillez l’échéance d’un an : une lettre n’arrête pas ce délai, une action en justice, au besoin en référé, le préserve.

La retenue de garantie n’existe que si votre devis la prévoit. Elle est alors de 5 % au plus, consignée chez un tiers accepté par les deux parties ou remplacée par une caution bancaire, et libérée un an après la réception, sauf opposition motivée par lettre recommandée. Bloquer tout le solde pour un joint de silicone vous met en tort ; retenir une somme en rapport avec le coût des reprises se défend mieux. Si l’histoire avait mal commencé, avec un acompte versé pour un chantier jamais ouvert, voyez les recours en cas d’acompte encaissé.

Gardez ensemble devis, factures, PV et attestation décennale. Si un assureur se dérobe un jour, notre page sur le défaut d’assurance décennale détaille les recours.

Et si l’un des deux refuse de signer ?

Vous pouvez refuser la réception quand l’ouvrage n’est pas achevé ou qu’un défaut le rend inutilisable : une douche qui ne s’évacue pas, une cuisine sans plan de travail. Écrivez un refus motivé, daté, envoyé en recommandé. Refuser pour trois rayures se retourne contre vous : l’entreprise peut demander une réception judiciaire, avec des réserves que vous n’aurez pas rédigées.

Plus fréquent : l’artisan ne vient pas. La réception devant être contradictoire, convoquez-le par lettre recommandée à une date précise, huit à quinze jours plus tard. S’il ne se présente pas, faites constater l’état des travaux par un commissaire de justice, puis demandez au besoin une réception judiciaire. Un chantier déserté avant la fin relève d’une autre procédure, décrite dans notre article sur la malfaçon et l’abandon de chantier.

Avant le tribunal, deux recours gratuits : le conciliateur de justice et le médiateur de la consommation, que tout professionnel doit indiquer à ses clients.

Travaux en copropriété : qui signe ?

Sur les parties communes, ravalement, toiture ou cage d’escalier, le maître de l’ouvrage est le syndicat des copropriétaires. C’est le syndic qui signe, souvent avec un membre du conseil syndical et l’architecte s’il y en a un. Vous ne signez pas, mais vous pouvez signaler par écrit au syndic, avant la visite, ce que vous voyez depuis votre logement : une infiltration en façade, un garde-corps branlant.

Les garanties partent de la date du PV signé par le syndic : demandez-en une copie. Dans les immeubles anciens du centre de Marseille, ce document se perd vite. Notre dossier sur les procédures en copropriété dégradée complète ce point. Dans les parties privatives, c’est vous qui signez.

Les « huit jours » ne vous concernent pas

Le délai de huit jours pour signaler un défaut visible oublié vaut pour le contrat de construction de maison individuelle, quand le client n’était pas assisté d’un professionnel. En rénovation, rien de tel : ce qui est visible se réserve le jour de la visite.

Qui rédige le PV de réception de chantier ?

N’importe laquelle des deux parties. L’entreprise fournit souvent un modèle, que vous pouvez compléter. Chacun repart avec un exemplaire signé et identique.

Combien de temps l’artisan a-t-il pour lever les réserves ?

Aucun délai légal fixe : l’article 1792-6 du Code civil le laisse à l’accord des parties. Écrivez une date à côté de chaque réserve. La garantie de parfait achèvement s’éteint de toute façon un an après la réception.

Peut-on signaler un défaut après avoir signé le PV ?

Oui pour un défaut apparu après la réception : notifiez-le par écrit, de préférence en recommandé, dans l’année de parfait achèvement. Non pour un défaut visible le jour de la visite et non réservé : il est réputé accepté.

Faut-il payer le solde le jour de la réception ?

C’est ce que prévoient la plupart des devis. Une retenue de garantie de 5 % n’est possible que si le contrat la prévoit. Retenir une somme proportionnée aux réserves se défend ; bloquer tout le solde pour un défaut mineur, beaucoup moins.

Que se passe-t-il si on ne signe aucun PV ?

La réception peut être tacite : prendre possession des lieux et payer les travaux la fait présumer. Vous perdez alors la liste des réserves et une date incontestable de départ des garanties.

Le PV de réception doit-il être envoyé à la mairie ?

Non. Après une déclaration préalable ou un permis, c’est la déclaration attestant l’achèvement et la conformité des travaux qui se dépose en mairie. Le PV, lui, reste dans vos papiers.

Dès que l’artisan annonce la fin du chantier, proposez-lui par écrit deux dates de visite en journée. Relisez le devis la veille, poste par poste, et imprimez la check-list. Ne signez qu’une fois chaque réserve écrite, numérotée et photographiée, puis reportez les cinq échéances dans votre agenda. Les autres questions de garanties sont rassemblées dans notre rubrique litiges et garanties.

Source

Légifrance, article 1792-6 du Code civil, définition de la réception et garantie de parfait achèvement, consulté le 2 octobre 2026.

Portrait de Denis Roubaud
Artisan du bâtiment, second œuvre

Vingt-deux ans sur les chantiers marseillais, dont onze à mon compte. J'ai signé des devis, j'en ai refusé, et repris assez de chantiers abandonnés pour savoir où ça dérape.
